中國石油天然氣股份有限公司長慶油田分公司第七采油廠2024年產能建設工程(甘肅區域)安全預評價報告
安全評價項目名稱 |
中國石油天然氣股份有限公司長慶油田分公司第七采油廠2024年產能建設工程(甘肅區域)安全預評價報告 |
||||
被評價單位名稱 |
中國石油天然氣股份有限公司長慶油田分公司 |
||||
評價類別 |
安全預評價 |
行業類別 |
陸地石油和天然氣開采業 |
||
建設性質 |
新建、改造、擴建 |
項目地點 |
甘肅省慶陽市環縣境內 |
||
建設規模 |
建成產能12.1×104t/a。 |
||||
評價范圍 |
1)鉆井工程 2024年產能建設工程部署產能12.1×104t/a,新建井163口,其中采油井123口,注水井40口。 2)采油工程 新建采油井123口,新建標準化組合井場27座。 3)油氣集輸工程 (1)新建增壓裝置2座 新建環67增,設計規模240m3/d。增壓裝置內設主要備設施:油氣混輸裝置、集油收球加藥一體化集成裝置、30m3事故油箱、外輸閥組、無泄漏污油污水回收裝置、電控一體化集成裝置。 新建環68增,設計規模240m3/d。增壓裝置內設主要備設施:油氣混輸裝置、集油收球加藥一體化集成裝置、30m3事故油箱、外輸閥組、無泄漏污油污水回收裝置、電控一體化集成裝置。 (2)新建小型油氣混輸裝置3座(虎238混輸裝置、德24混輸裝置、德27混輸裝置),設置在德27井場、德24-1井場、虎238-2井場。主要設備設施有:油氣混輸裝置、外輸閥組、集油閥組和收球裝置。 (3)環十四轉改造 ①站內外輸泵更換為Q=11m3/h,P=2.5MPa的柱塞泵。 ②站內管網隱患治理。 (4)環十一轉改造:站內外輸泵更換為Q=11m3/h,P=2.5MPa的柱塞泵。 (5)環五聯改造:站內增加原油計量一體化集成裝置1套(環67增來油計量)。 (6)環33增改造 ①站內腐蝕、結垢嚴重的加熱爐至循環泵進出口管道進行拆除并更換。 ②含水率52%,大于50%,加熱能耗高,為降低生產運行能耗,進行常溫集輸改造,增加加熱爐智能間開控制。 (7)環28增改造 ①拆除站內10井式集油收球加藥一體化集成裝置。 ②新建14井式集油收球一體化集成裝置1座。 ③廢棄停用6井式總機關。 ④將38m3事故油箱更換為30m3事故油箱。 ⑤遷移原輸油泵及污油回收裝置。 (8)管道工程 ①新建單井出油管線60.9km,管線規格長度為L245N-Ф60×5.0mm—46.8km,管線規格長度為L245N-Ф76×5.0mm—8.6km,管線規格長度為L245N-Ф89×5.0mm—5.5km,設計壓力均為4.0MPa。 ②新建環67增-環五聯集油管線,管線規格為L245N-Φ89×5.0mm,管線長度5.88km,設計壓力4.0MPa。 ③新建環68增-環十四轉集油管線,管線規格為L245N-Φ76×5.0mm,管線長度9.56km,設計壓力4.0MPa。 ④新建環十一轉-環四聯集油管道,管線規格L245N-Ф114×5.0mm,管線長度4.0km,設計壓力4.0MPa。 4)注水工程 (1)新建注水井40口,新建穩流配水閥組21套,新建井口保溫40套。 (2)新建注水干線17.97km,設計壓力25MPa,材質為柔性復合塑料高壓輸送管。 (3)新建注水支干線18.55km,設計壓力25MPa,材質為柔性復合塑料高壓輸送管。 (4)新建單井注水管線7.65km,設計壓力25MPa,注水管線材質為無縫鋼管。 5)公用工程及輔助生產設施 供配電、防腐及保溫、自動控制、通信、給排水、供熱及暖通、道路及建(構)筑物、消防以及井場光伏發電裝置等。 6)安全管理以及應急管理 |
||||
項目投資 |
41746萬元 |
||||
主要工藝 |
采油工藝、油氣集輸工藝、注水工藝 |
||||
評價方法 |
安全檢查表、預先危險性分析、危險度、作業條件危險性分析、事故樹分析 |
||||
主要危險有害因素 |
火災、爆炸、機械傷害、觸電、高處墜落、物體打擊、車輛傷害、起重傷害、中毒和窒息、灼燙、其他傷害等 |
||||
重大危險源 |
未構成危險化學品重大危險源 |
||||
評價結論 |

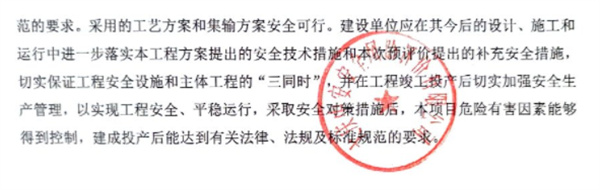

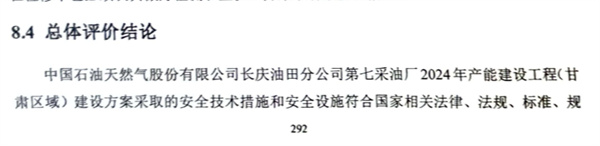

中國石油天然氣股份有限公司長慶油田分公司第七采油廠2024年產能建設工程(甘肅區域)建設方案采取的安全技術措施和安全設施符合國家相關法律、法規、標準、規范的要求。采用的工藝方案和集輸方案安全可行。建設單位應在其今后的設計、施工和運行中進一步落實本工程方案提出的安全技術措施和本次預評價提出的補充安全措施,切實保證工程安全設施和主體工程的“三同時”,并在工程竣工投產后切實加強安全生產管理,以實現工程安全、平穩運行,采取安全對策措施后,本項目危險有害因素能夠得到控制,建成投產后能達到有關法律、法規及標準規范的要求。 |
||||
安全評價項目組長 |
王鳳生 |
技術負責人 |
楊志勇 |
||
評價報告編制人 |
胡志麗、陳宇 |
評價報告審核人 |
宋婷婷 |
||
過程控制負責人 |
何金 |
|
|
||
參與評價工作的安全評價師 |
王鳳生、楊巖、于冬水、胡志麗、朱凱揚、陳宇 |
||||
參與評價工作的注冊安全工程師 |
楊巖、朱凱揚、于冬水 |
||||
參與評價工作的技術專家 |
沙啟躍、徐建慶 |
||||
到現場開展安全評價工作的人員名單 |
王鳳生、朱凱揚 |
||||
到現場開展安全評價工作的主要內容 |
現場資料收集、現場檢查及調研 |
||||
工作時間 |
2024年2月4日至2024年3月28日 |
||||
現場勘查時間 |
2024.3.2~3.3 |
評價報告提交時間 |
2024.3.28 |
||
封皮(蓋章) |
|
||||
評價報告目錄 |
|
||||
評價報告結論(蓋章) |
|
||||

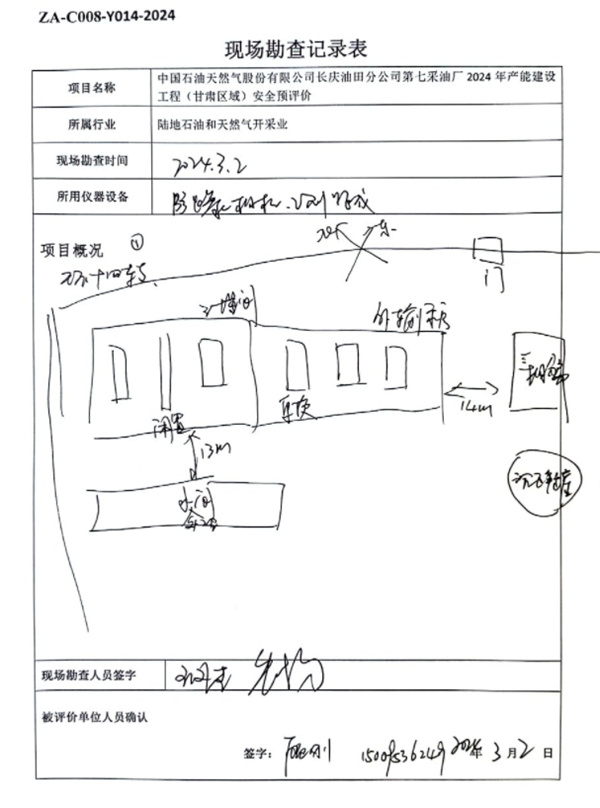

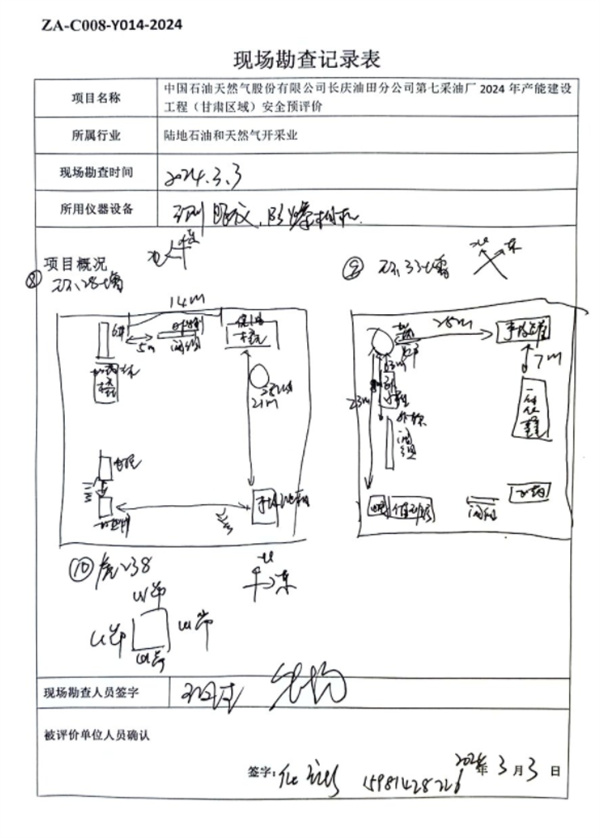

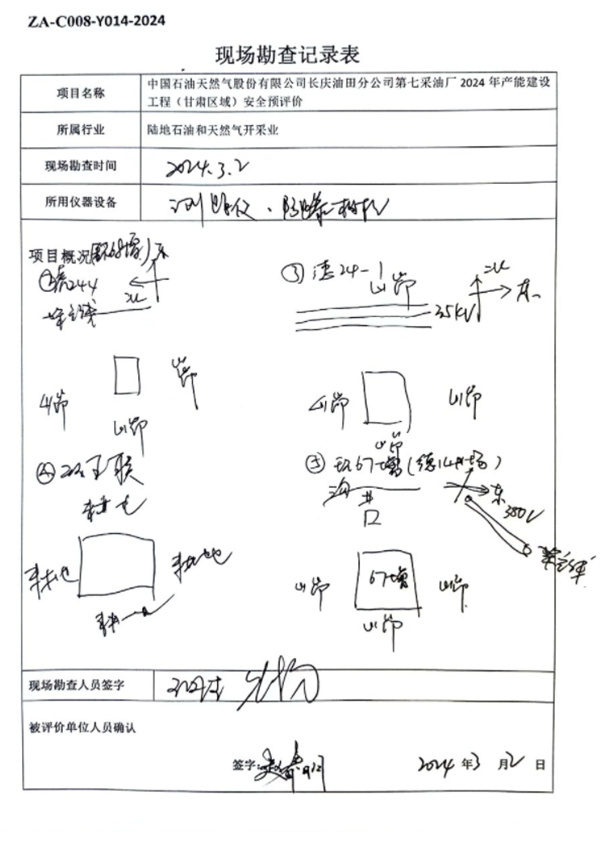

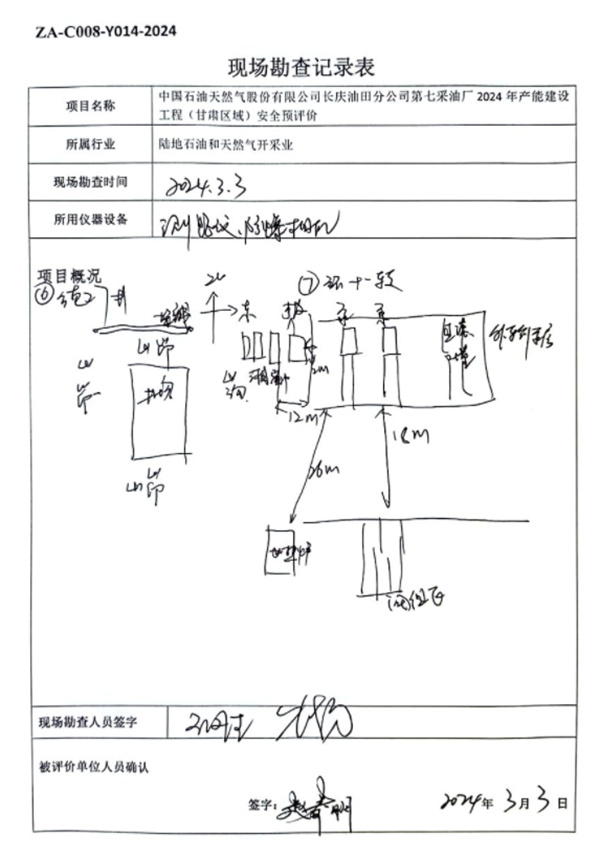

現場勘查記錄表 |
|
||||

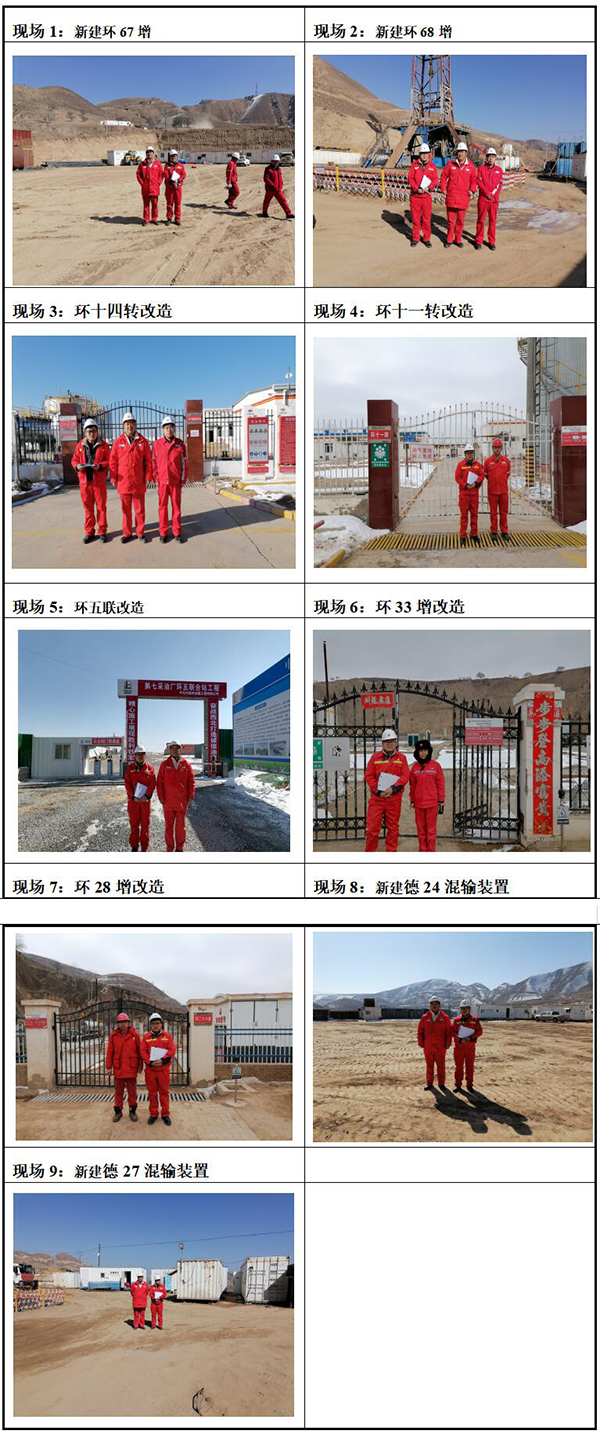

現場勘察照片 |
|
